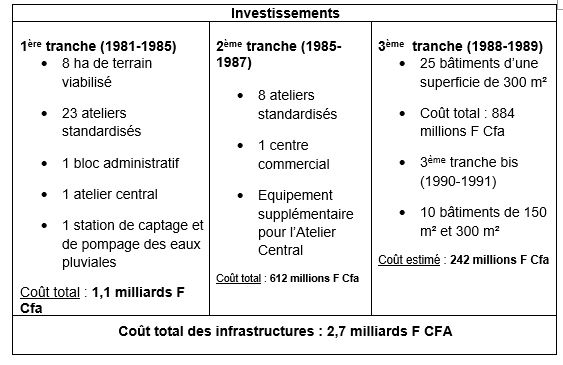

Décembre 1973 : Étude de faisabilité pour la réalisation du Domaine Industriel de Dakar par Gopa-Conseils | Février 1984 : Début des travaux pour 3 ateliers de type B 1 |
Juin 1975 : Signature de la convention de financement du projet entre les gouvernements sénégalais et allemand | Septembre 1984 : Réception des 3 ateliers de type B1 |
Décembre 1997 : Contrat de prêt et exécution du projet | 1986 : Début des travaux phase III (8 hangars) |
Juin 1976 :Création de la SODIDA | 1987 : Réception provisoire des 8 ateliers et début des travaux phase III, 25 bâtiments |
Septembre 1981 : Début des travaux du Domaine Industriel de Dakar | Octobre 1989 : Réception provisoire de la phase III (25 bâtiments industriels) |
Mai 1992 : Début des travaux et réception | Septembre 1990 : Début des travaux de la phase III bis (10 ateliers) |
Février 1983 :Début de l’Installation des entreprises | Septembre 1991 : Fin des travaux |
Janvier 1984 : Construction d’abris de 50 m² pour les ateliers de type A1 et A2 | Octobre 1991 : Réception provisoire |
